尚義站擴建2#主變工程位於張家口尚義縣大青溝鎮,工程於2021年4月13日開工建設,計劃今年9月底竣工。該工程是2021年度冀北工程管理公司在張家口地區首個開工建設的擴建主變項目,也將是最先投運的項目,其建成投產將有力緩解張家口壩上地區綠色能源的送出壓力。工程於5月9日完成主變基礎澆築後,其施工難度最大的“主變防火牆”澆築工作就提到了工程項目管理部日程上來。
針對此項關鍵工作,工程項目管理部和施工項目部從工程實際出發,結合之前的工作經驗,製定了更為具體的 “主變防火牆日工作計劃”。對此兩個項目部各安排主要負責人跟蹤工程實施進展,從地基回填夯實、腳手架搭設、鋼筋綁紮、模板支設、模板及腳手架拆除、牆板安裝等工序均按照“日工作”排定施工計劃;同時針對“日工作”製定了“人機物料”的供給計劃。(主變基坑回填於5月10日完成。)

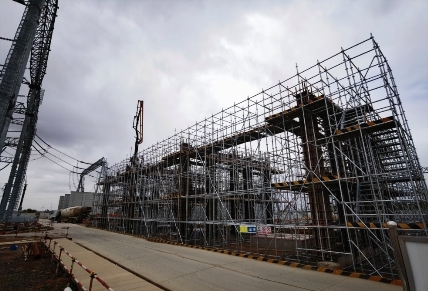

在主變防火牆澆築施工過程中,項目管理部嚴格執行冀北公司有關規定,工程所用腳手架為當前建築行業中推廣使用的“盤扣式”腳手架。其在工程中的應用皆在為防火牆整體施工安全提供可靠保證,為實現防火牆整體工期計劃奠定基礎。 (盤扣式腳手架搭設5月17日完成。)
為實現主變防火牆框架柱澆築後的觀感效果,到達國網公司的相關“標準工藝”要求,本次主變防火牆框架柱施工中使用的模板均為“首次”使用的新模板,結合“圓倒角”的工藝應用,確保主變防火牆框架柱一次澆築成型、柱體表麵達到“鏡麵”效果。(主變防火牆框架柱鋼筋綁紮及模板支設5月21日完成。)

主變防火牆框架柱混凝土澆築是實現該工作最終目標的最後一道工序,澆築過程既需要澆築技術又需要振搗經驗。工程項目管理部及施工項目部據此製定了嚴格的質量及工藝控製措施,在澆築前召開站班會進行詳細的技術交底,為實現最終的目標進行最後的技術把關。主變防火牆施工過程中各參建單位集思廣益,從細節出發繼續優化各項工序,通過采取增加關鍵工種數量、合理安排關鍵工序加班、規範開展流程化施工、關鍵輔材一次配齊等措施,主變防火牆澆築進度較計劃進度提前3天完成。(主變防火牆框架柱澆築5月24日全部完成。)

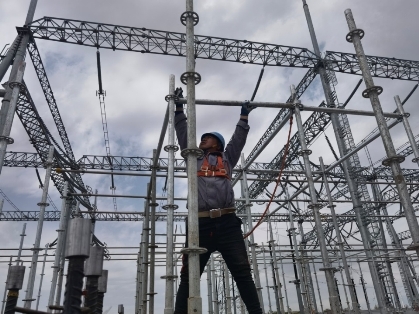

主變防火牆框架柱澆築完成,標誌著尚義站擴建2#主變工程中施工難度最大的、質量、工藝要求最高的子項工程施工完成。同時也為本工程中最關鍵的電氣設備“主變壓器”安裝工作奠定了堅實的基礎。

尚義站擴建2#主變工程就是這樣腳踏實地、有條不紊的完成著一個又一個子項工程,工程各參建單位將在冀北工程管理公司黨組的堅強領導下、在項目臨時黨支部的指揮下,秉承“聽黨指揮、特別能吃苦、特別能戰鬥”的電力鐵軍風采,為最終實現工程順利投運駑定前行!
