繼全球首堆開始裝料後,我國自主三代核電華龍一號建設進展再傳捷報。當地時間9月4日,華龍一號海外首堆——巴基斯坦卡拉奇核電K-2機組完成一回路降溫降壓,標誌著K-2機組熱態性能試驗圓滿結束,為後續機組裝料、並網發電等重大節點奠定了堅實基礎,進一步增強了“一帶一路”沿線國家對華龍一號的信心。
作為我國核電走向世界的“國家名片”,hualongyihaoshidangqianhedianshichangshangjieshouduzuigaodesandaihedianjixingzhiyi,shiwoguohedianchuangxinfazhandezhongdabiaozhixingchengguo,duiwoguoshixianyouhediandaguoxianghedianqiangguodekuayuejuyouzhongyaoyiyi。

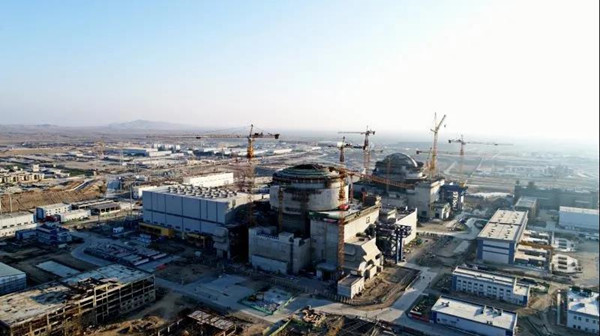

目前,中核集團海內外共有6台華龍一號核電機組在建,建設工程安全和質量處於良好受控狀態。其中,當地時間8月31日,華龍一號海外工程巴基斯坦卡拉奇核電K-3機組外層安全殼穹頂成功吊裝就位,其核電站主體結構工程全部結束,為後續工程建設有序開展奠定了良好基礎。

據了解,熱試是核電工程建設中承上啟下的重大節點,是在核反應堆還未裝載核燃料的情況下,對反應堆冷卻劑係統設備、管道的密封和焊接質量及相關各係統設計、製造、安裝等質量水平的又一次全麵檢驗。熱試期間模擬核電廠真實的運行工況,驗證主要設備和係統在熱態工況下運行的可靠性。

華龍一號海外工程由中核集團中國中原對外工程有限公司承建。2020年nian春chun節jie以yi來lai,中zhong國guo中zhong原yuan在zai切qie實shi保bao障zhang現xian場chang防fang疫yi安an全quan的de前qian提ti下xia,在zai關guan注zhu安an全quan生sheng產chan及ji建jian設she質zhi量liang的de同tong時shi,全quan力li以yi赴fu推tui進jin工gong程cheng穩wen步bu前qian進jin。現xian場chang各ge單dan位wei努nu力li克ke服fu各ge種zhong製zhi約yue因yin素su,緊jin密mi協xie作zuo,迎ying難nan而er上shang,齊qi心xin協xie力li保bao關guan鍵jian路lu徑jing。同tong時shi,中zhong國guo中zhong原yuan還hai與yu巴ba方fang業ye主zhu持chi續xu保bao持chi密mi切qie聯lian係xi,深shen度du溝gou通tong,對dui巴ba方fang操cao作zuo員yuan及ji時shi進jin行xing培pei訓xun,確que保bao其qi順shun利li掌zhang握wo各ge項xiang操cao縱zong技ji能neng。來lai源yuan:中國核工業集團有限公司
